LH, 호남 반도체 국가산단 설계 착수…광주 군공항 개발 속도전

우용하 기자 2026-07-30 17:05:31

광주 군공항 일원 826만㎡ 규모 반도체 생산기지 조성

통상 107일 절차 58일로 단축…10월 설계 착수 목표

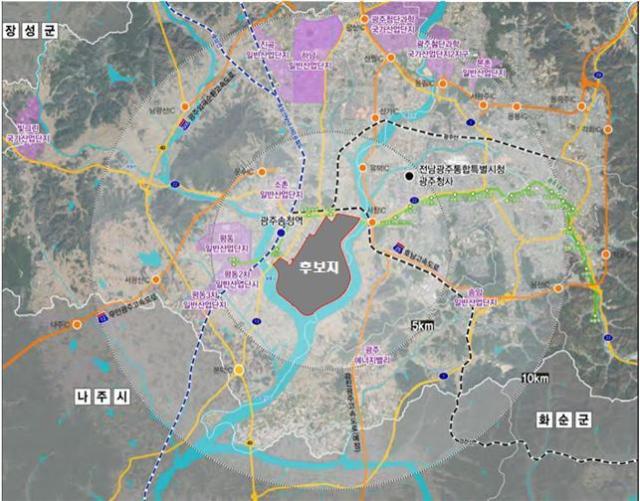

호남권 반도체 첨단 국가산업단지 위치도 [사진=LH]

[경제일보] 한국토지주택공사(LH)가 호남권 반도체 첨단 국가산업단지 조성사업의 예비사업시행자로 선정되자마자 조사설계용역 발주 절차에 들어갔다. 정부가 광주 군공항 부지를 수도권에 이은 제2 반도체 생산기지 후보지로 정한 데 이어 사업 시행과 설계 절차를 곧바로 연결하면서 산단 조성 속도를 끌어올리는 모습이다.

LH는 호남권 반도체 첨단 국가산업단지 (예비)사업시행자 선정과 동시에 조사설계용역 발주 절차를 개시했다고 30일 밝혔다.

앞서 국토교통부는 광주 군공항 부지를 호남권 반도체 산업단지 후보지로 결정했다. 정부는 이 부지가 약 250만평 규모의 대규모 부지 확보가 가능하고 공항 특성상 이미 평탄화가 이뤄져 부지 조성 기간을 줄일 수 있다는 점을 강점으로 봤다.

LH는 예비사업시행자 선정 당일 조사설계용역 발주 절차를 시작했다. 이날 사전규격공고를 낸 뒤 8월 초 입찰공고, 8월 중순 1차 심사, 9월 초 2차 심사를 거쳐 오는 9월 말 최종 낙찰자를 정할 계획이다. 이후 10월 첫째 주부터 설계에 착수한다는 목표다.

속도전도 예고했다. 통상 조사설계용역 입찰에 약 107일이 걸리는 점을 감안해 이번 절차를 58일 안팎으로 줄이기로 한 것이다. 정부 핵심 국정과제인 3대 메가프로젝트 가운데 하나인 만큼 관계기관 협의도 동시에 진행해 후속 행정 절차를 최대한 앞당긴다는 방침이다.

호남권 반도체 첨단 국가산단은 광주광역시 광산구 광주 군공항 부지 일원 약 826만㎡ 규모로 조성된다. 삼성전자와 SK하이닉스의 대규모 투자를 바탕으로 수도권 반도체 클러스터를 보완하는 생산 거점으로 육성하는 구상이다. 사업 대상지가 대부분 국방부 소유 국유지인 만큼 일반 산단보다 보상과 부지 확보 절차에서 속도를 낼 수 있다는 기대도 나온다.

투기 차단 장치도 먼저 걸렸다. 국토부는 중앙도시계획위원회 심의를 거쳐 호남권 반도체 첨단 국가산단 사업 예정지 일원 364.19㎢를 2년간 토지거래허가구역으로 지정했다. 지정 효력은 지난 14일부터 발생했으며 지정 기간은 2028년 7월 13일까지다. 개발 기대감이 선반영되면서 군공항 주변 토지 거래가 과열될 가능성을 사전에 막기 위한 조치다.

토지거래허가구역으로 묶이면 일정 면적을 초과하는 토지를 거래할 때 관할 지자체의 허가를 받아야 한다. 허가받은 뒤에도 실제 이용 목적에 맞게 토지를 사용해야 한다. 산업단지 후보지 발표 이후 주변 땅값이 먼저 움직이는 것을 막고 사업 추진 과정에서 보상과 투기 논란을 줄이려는 취지다.

호남 반도체 국가산단과 함께 경기도 용인반도체 국가산단도 동시에 속도를 내고 있다. LH는 이달 16일 용인반도체 국가산단 1공구 우선 발주를 마쳤으며 보상 절차와 문화재조사, 법정보호종 이주 용역 등 필수 절차를 병행하고 있다. 호남권 산단과 용인 산단을 함께 밀어붙여 반도체 생산기지 확장 일정을 앞당기겠다는 전략이다.

호남권 반도체 국가산단은 부지 선정 직후 사업시행자 지정, 설계 발주, 토지거래 관리까지 한꺼번에 진행되는 구조다. 대규모 투자 유치와 산업기반 조성이 핵심이지만 실제 성패는 설계와 인허가, 부지 이전, 기반시설 공급을 얼마나 빠르게 맞물리게 하느냐에 달려 있다.

이성훈 LH 사장은 “국가 경쟁력을 좌우하는 글로벌 반도체 산업 속도 경쟁에서 확실히 앞서기 위해 LH는 모든 역량을 쏟아 신속하게 산단 조성을 완수해 내겠다”며 “최단기간 승인, 설계, 착공을 목표로 가능한 절차는 병행 추진하고 앞당길 수 있는 절차는 최대한 앞당길 것이다”라고 말했다.
